提要:7月1日,葛洲壩發布公告,回應媒體報道公司子企業葛洲壩電力公司承建的青島地鐵1號線外接電源項目存在質量和管理問題。
據上交所網站消息,7月1日,葛洲壩發布公告,回應媒體報道公司子企業葛洲壩電力公司承建的青島地鐵1號線外接電源項目存在質量和管理問題。

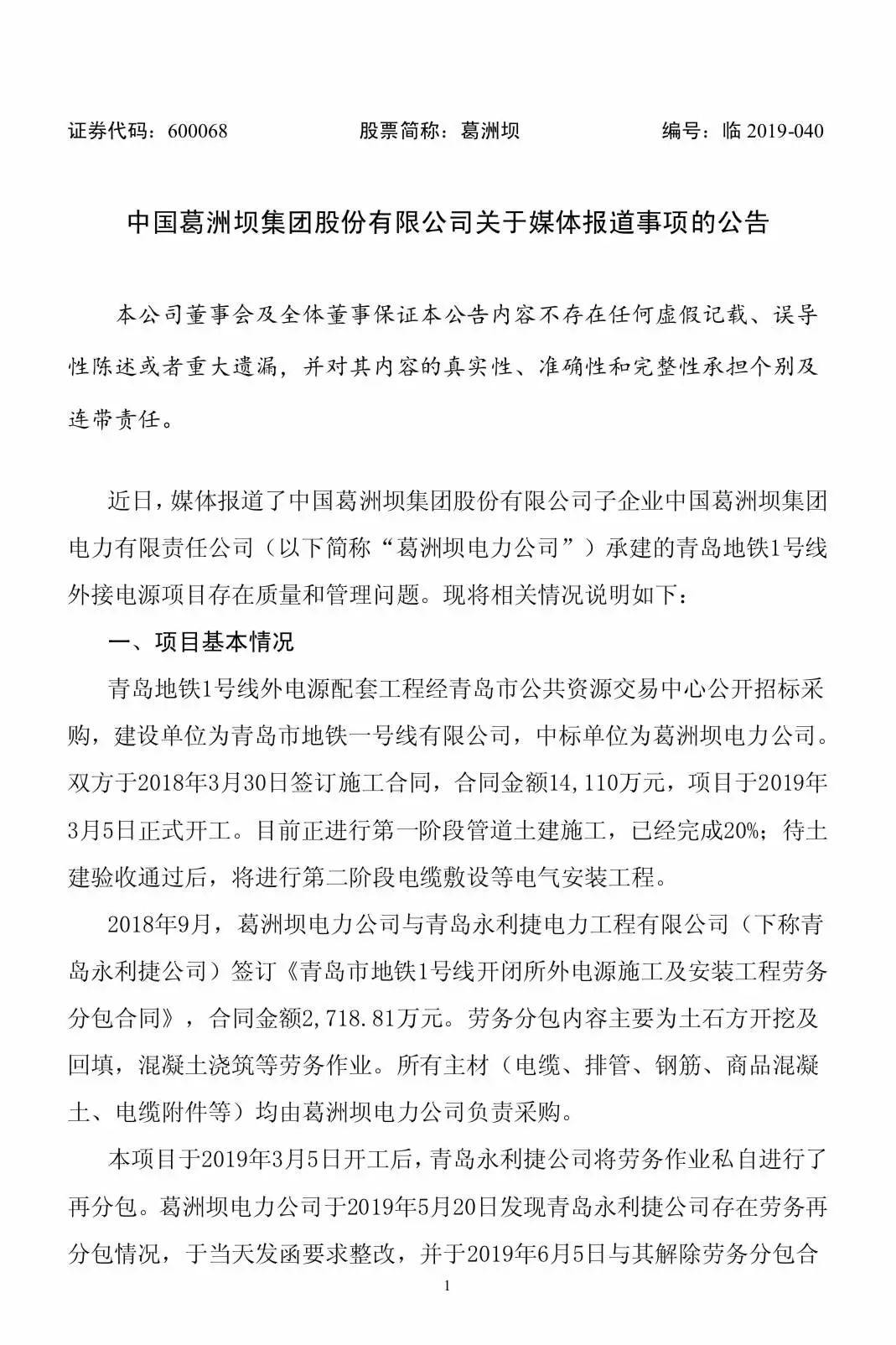

公告中指出,經初步核實,公司認為葛洲壩電力公司不存在違法分包問題,但作為總承包方,葛洲壩電力公司存在項目管理不善問題;另據第三方機構檢測,破除地段鋼筋規格及用量符合設計要求,但局部地段存在鋼筋布設不均、混凝土墊層厚度不均等問題。公司總部層面已成立專項調查組,對分包管理存在的問題進行徹底調查。


7月1日葛洲壩發布媒體公告。圖為上交所網站消息截圖
此前報道
近日,青島地鐵1號線外部電力管道配套工程施工方相關負責人劉飛云,在網上自曝工程存在質量問題,引發熱議。劉飛云稱,這一工程的鋼筋間距、錨固和混凝土墊層等都存在質量問題,有較大的安全隱患,一旦投入使用,后果不堪設想。

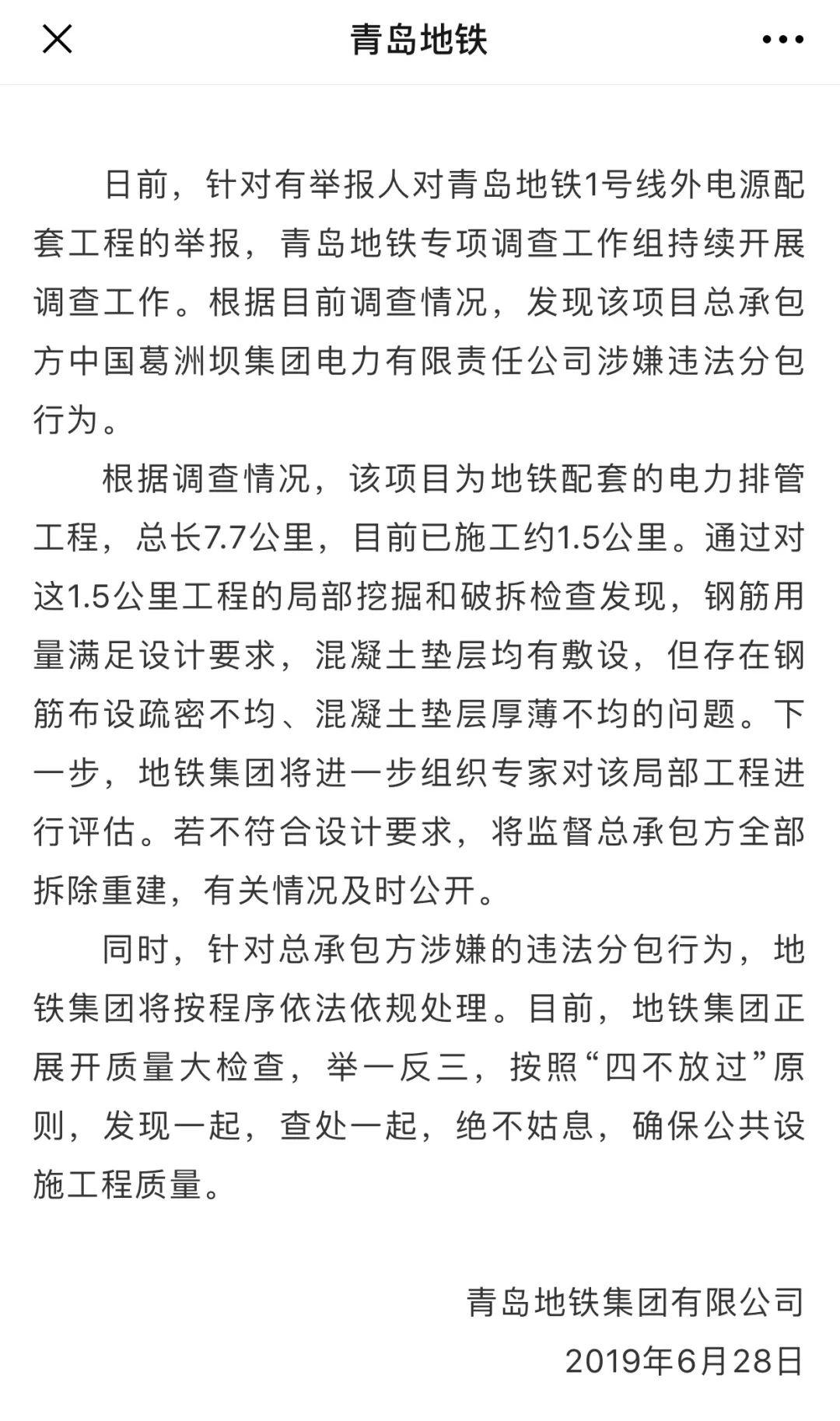

對此,青島地鐵集團有限公司微信公號6月28日晚發布情況通報稱,青島地鐵專項調查工作組持續開展調查工作,根據目前調查情況,發現該項目總承包方中國葛洲壩集團電力有限責任公司涉嫌違法分包行為。

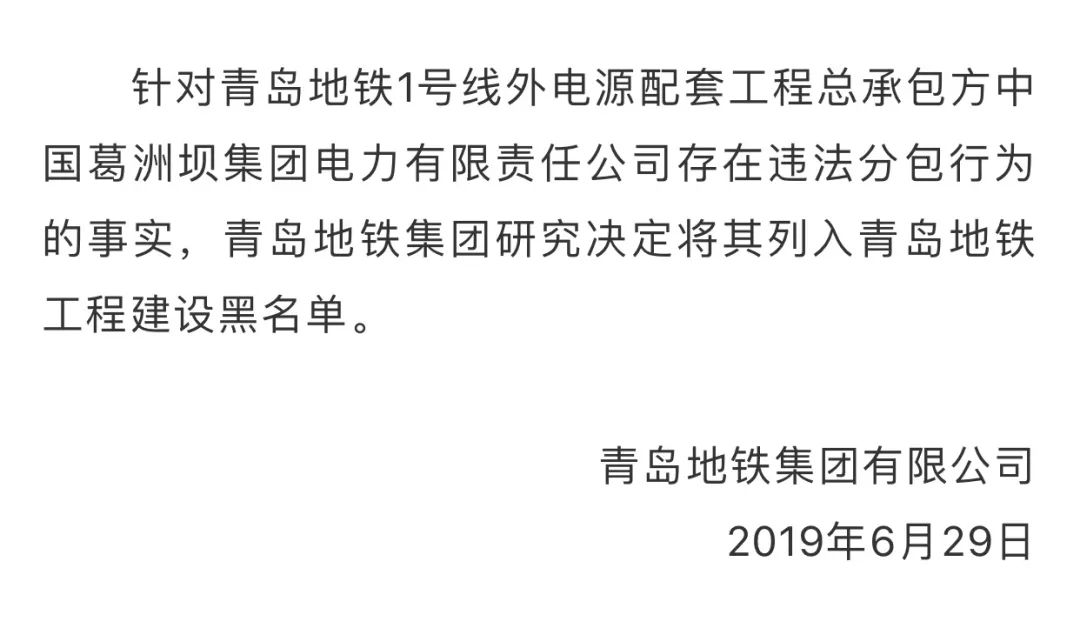

29日,此公號再發通報稱決定將葛洲壩電力列入青島地鐵工程建設黑名單。
