提要:3月24日凌晨00時58分,中鐵電氣化局集團有限公司京哈線設備大修工程上線施工人員達4382名,89臺軌道作業車,19臺軌道吊同時作業,寧靜的夜空瞬間被施工現場的燈光點亮。
3月24日凌晨00時58分,中鐵電氣化局集團有限公司京哈線設備大修工程上線施工人員達4382名,89臺軌道作業車,19臺軌道吊同時作業,寧靜的夜空瞬間被施工現場的燈光點亮。
圖為:施工現場召開點前預備會 ? ? 攝影者:周英建
京哈線設備大修工程為既有鐵路的電氣化改造施工,中鐵電氣化局集團第一工程有限公司施工范圍從北京至秦皇島,共計33個車站,對北京局管段312.5公里內既有牽引供電系統進行補強,對牽引變電、接觸網、電力、配電所等主要設備進行大修改造,并對通信相關設備進行配套改造,中鐵電氣化局集團第三工程有限公司承擔秦皇島地區朱各莊(含)至山海關(不含)9站12區間,95.83正線公里的接觸網大修施工。

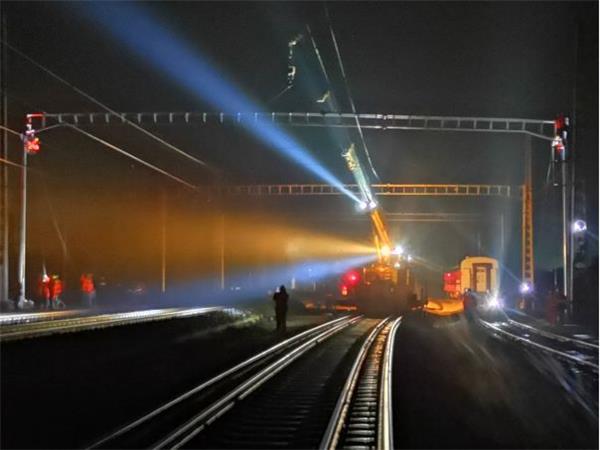

圖為:現場施工如火如茶 ? 攝影者:周英建
一公司將京哈線視為生命線、政治線,面對疫情能否在140天的有效工期內安全、優質、高效完成接觸網大修任務促使施工難上加難,為保證復工后順利施工,有序推進,確保返崗人員健康、安全,項目部對復工返崗人員居住地的情況和移動軌跡進行摸排,對經過疫區的人員采取對應措施,對返崗人員進行甄別隔離,早中晚測量3次體溫,對居住區域、公共區域、辦公區域每天2次進行消毒,充分利用微信、宣傳欄等加強對疫情防控的宣講,并對所有返崗和留崗人員進行防控知識培訓,切實把疫情防控的重要性宣貫到位,采用分餐制用餐,采用在線視頻會議,從源頭上進行把控,堅決杜絕人員聚集,切實做到防疫和復工生產兩手抓、兩手硬、兩不誤。

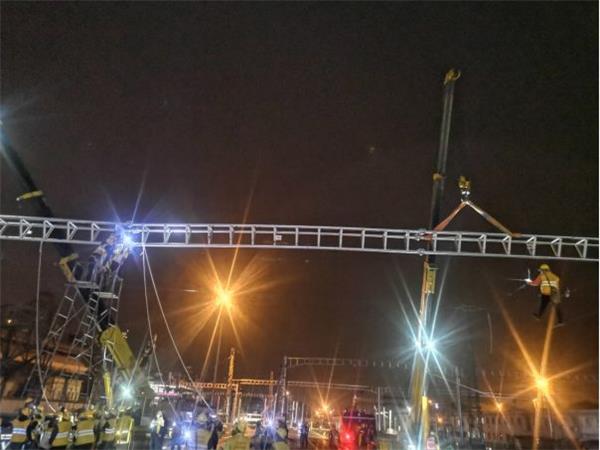

圖為:北京站橫梁架設 ? 攝影者:周英建
三公司京哈項目部面對疫情防控和施工生產不等不靠,主動作為,靠前指揮,壓實責任,在疫情防控工作中不斷探索,改變垂直管理為平行管理模式,分別以17個員工駐地為主體,建立“五個一(每個駐地一圖一表一組織一措施一預案)”管理制度,加強施工人員的健康教育培訓,分駐地建立人員動態臺賬,成立包保組織機構,細化駐地《疫情防控方案》、《疫情應急預案》,做好外來人員登記、消毒和體溫測量工作,統一購買疫情防控物資,定期分發到各駐地,員工的生活日用品每個駐地專人統計采購,形成了施工現場與駐地點對點的模式,項目部每周檢查,督促各駐地做好疫情防控。
圖為:施工現場熱鬧非凡 ? 攝影者:郭永良
據統計,截至3月25日京哈線順利完成接觸網基礎澆筑3563處,橫梁撒運498組,橫梁架設486組,腕臂底座安裝6007組,更換腕臂5775組,肩架安裝1465組,承力索架設103錨段,電纜敷設6.51千米,電纜溝開挖64.9千米,設備安裝168臺。
京哈鐵路是連接我國華北至東北地區的重要客貨運輸通道,更是進出關大通道的主動脈之一,在全國鐵路網布局中具有重要地位。通過對供電、電力系統的大修及補強整治,可以有效提高供電能力,提高牽引網載流量,滿足京哈線現狀及遠期運輸組織的需求,為電力機車承擔暑專運任務提供安全保障,提高信號設備供電的可靠性,同時減少設備維修費用,降低成本,減少對運輸組織和秩序影響,為貨運增量運輸提供設備保障。工程預計今年12月竣工。
單位:中鐵電氣化局集團有限公司京哈線設備大修工程項目部
